平塚市にて:【施工事例】ひび割れが出たパワーボード外壁は塗装、スレート屋根はカバー工法で一新

平塚市のK様邸で、パワーボード外壁を塗装し、スレート屋根はカバー工法(今の屋根の上に新しい屋根を重ねる工法)で改修しました。工期は実働18日(2021-01-06着工/2021-01-29完了)。工事前の点検で見つかった主な劣化はひび割れ・クラック・退色・色あせ・塗膜の剥離・はがれ・変色です。このページには完了報告書の施工前後の写真と職人が日報に残した施工中の写真を載せています。

工事の概要

お住まい

神奈川県平塚市・K様邸

外壁材

パワーボード

屋根材

スレート

保証

外壁 10年/屋根 5年/付帯 1年

実働日数

18日

工期

2021-01-06〜2021-01-29

点検日

2020-10-20

使った塗料(部位ごと)

付帯部(塗装)

セラMシリコン(関西ペイント)/色 KP-185

全体(コーキング)

ペンギンシールMS2570TypeNB(サンスター技研)

こんな症状は出ていませんか

点検でこの家に出ていた傷みです。同じ症状が出ているお住まいは、そろそろ塗り替えの時期かもしれません。

  • ひび割れ・クラック(コーキング・屋根・外壁拡大) カラーベストのクラック(亀裂)が見受けられました。このまま劣化が進むと、コーキングのヒビ割れや断裂に繋がり、内部に雨水が侵入してしまいます。
  • 退色・色あせ(屋根・屋根 棟・樋) 太陽の紫外線により、屋根表面が劣化し、退色しております。大屋根同様、表面劣化や退色、撥水性低下が見受けられました。
  • 塗膜の剥離・はがれ(外壁拡大・外壁・コーキング拡大) 表面が劣化し、クラック(亀裂)や剥離が見受けられます。このままでは剥離範囲が広がってしまうので、注意が必要です。
  • 変色(破風・雨戸・霧除け) 表面が劣化し、汚れて変色しております。黒く変色し、このままでは痛みが進行してしまいます。

お客様が塗り替えを決めた理由

着工前のアンケートに書かれていたものです。

  • きっかけ 外壁の劣化・雨漏り・塗替え時期
  • 検討時の不安 金額の相場
  • 工事中の不安 近隣への配慮
  • 決め手 点検内容・担当者

お客様のがお選びいただいた塗料

使った塗料はダイヤスーパーセランフレックス/ヒランビー220、保証は外壁 10年/屋根 5年/付帯 1年です。

施工前と施工後

外観

施工前 工事前の外観です。
施工前 工事前の外観です。

施工後 工事を終えた外観です。
施工後 工事を終えた外観です。

外壁

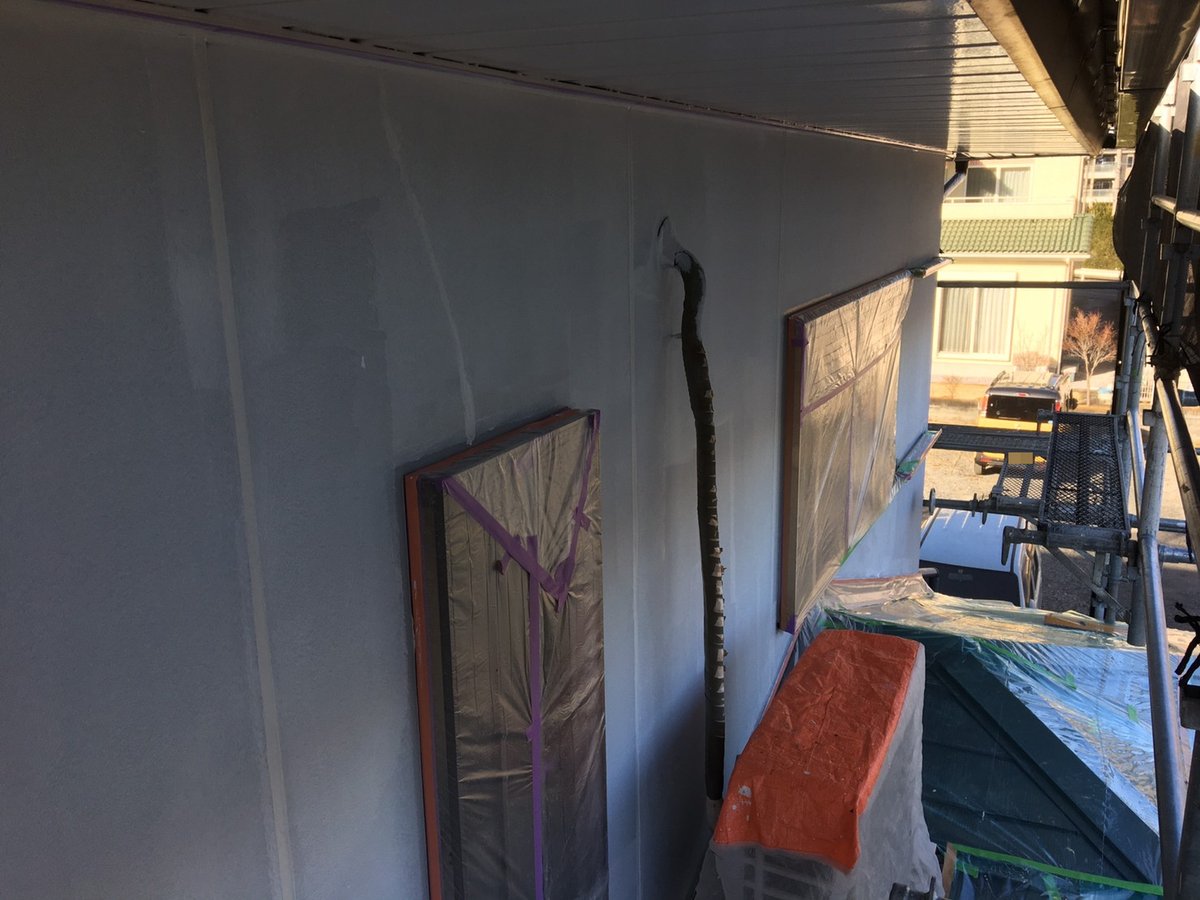

施工前 工事前の外壁です。
施工前 工事前の外壁です。

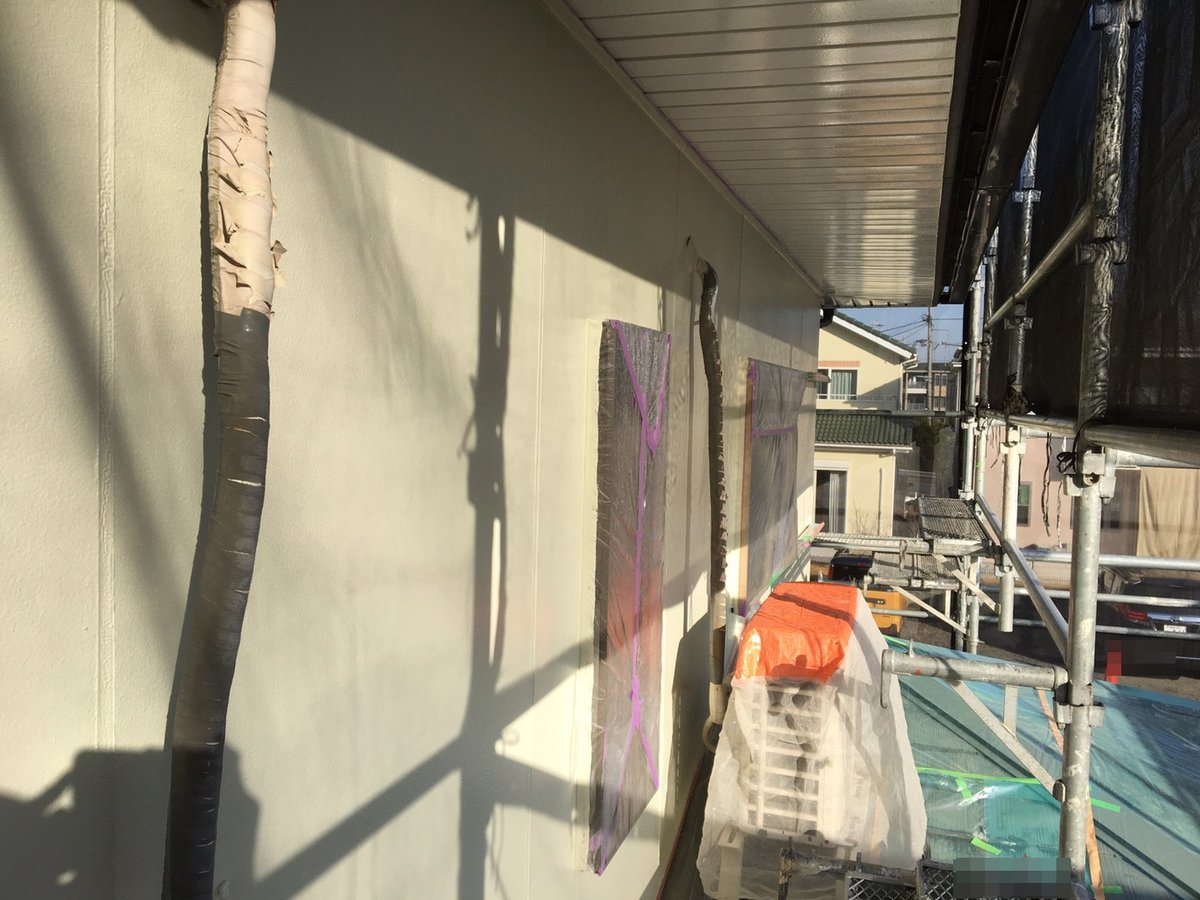

施工後 工事を終えた外壁です。
施工後 工事を終えた外壁です。

屋根

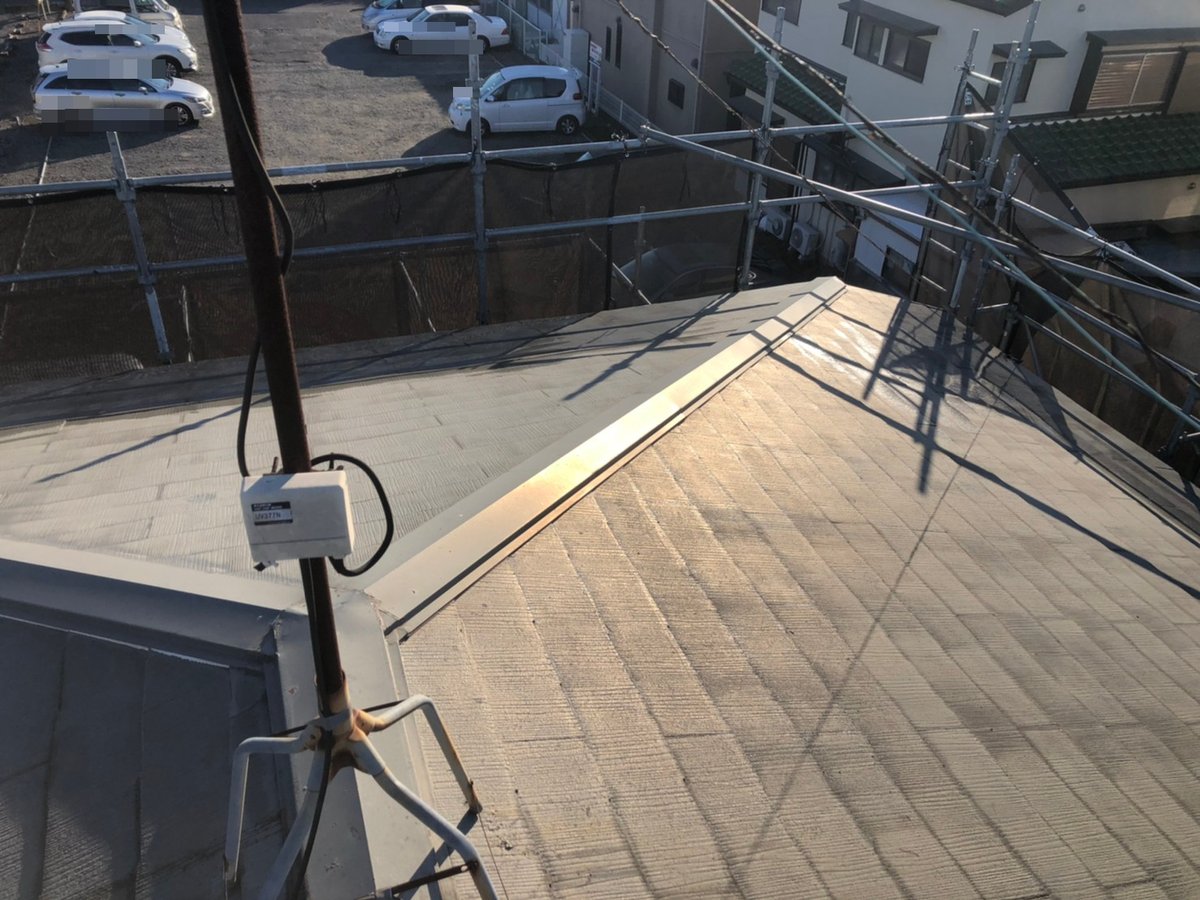

施工前 工事前の屋根です。
施工前 工事前の屋根です。

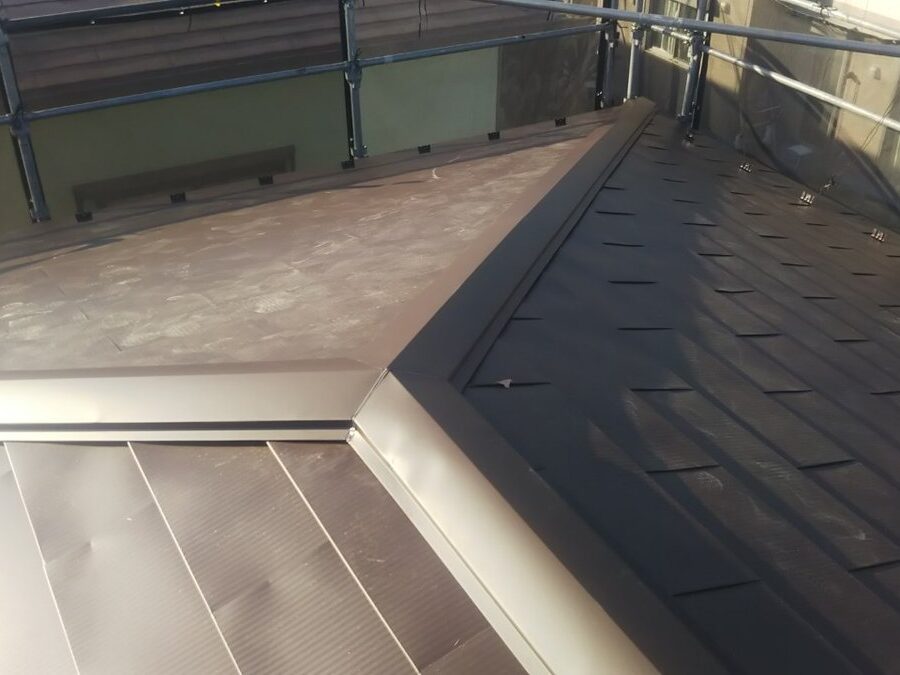

施工後 工事を終えた屋根です。
施工後 工事を終えた屋根です。

雨戸・戸袋

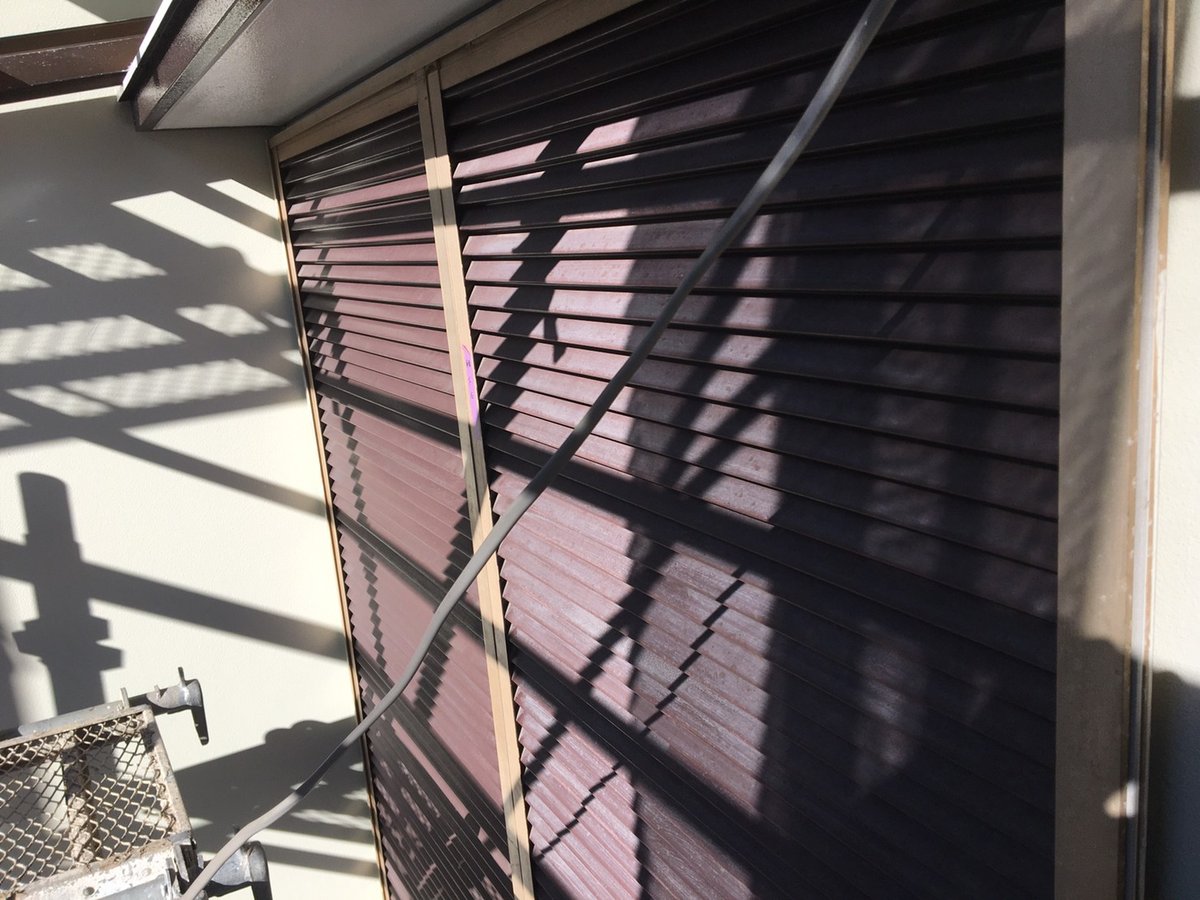

施工前 工事前の雨戸・戸袋です。
施工前 工事前の雨戸・戸袋です。

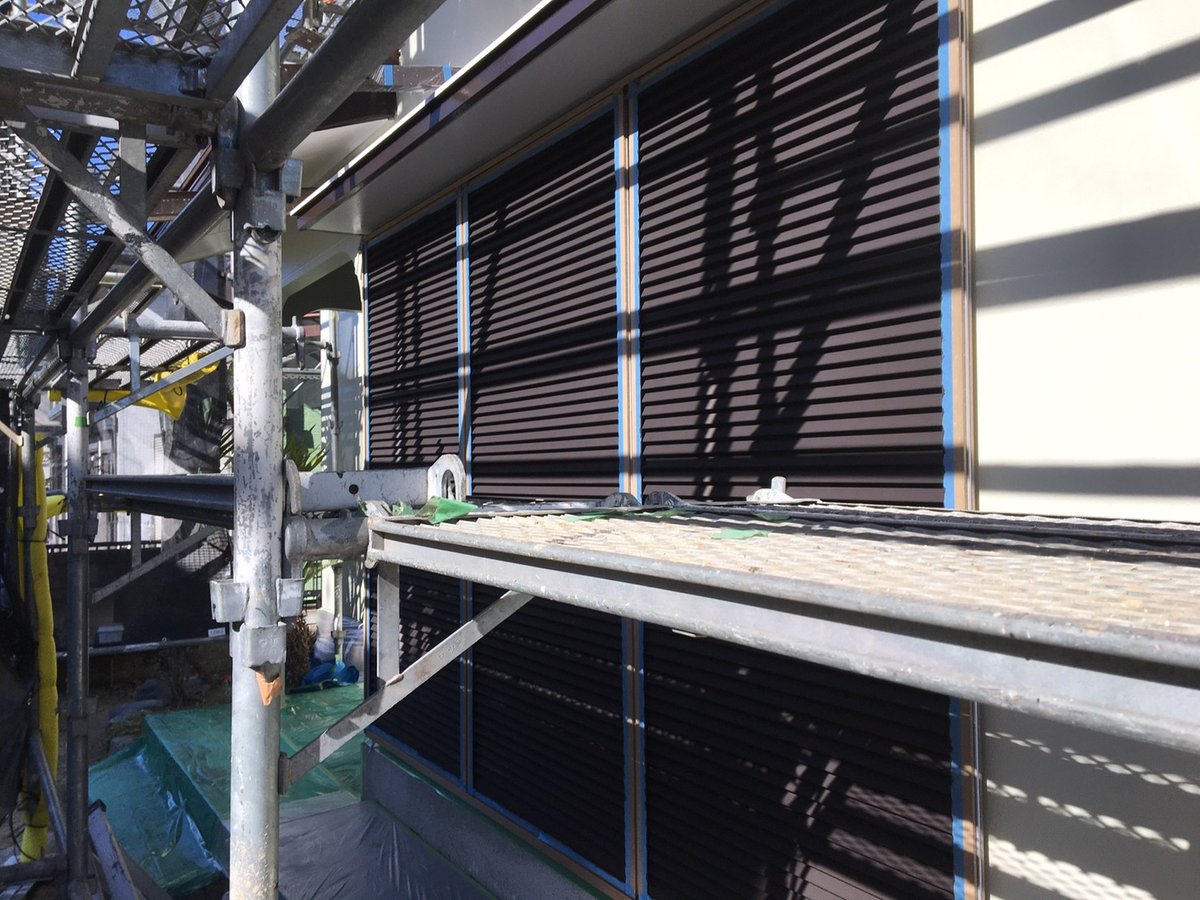

施工後 工事を終えた雨戸・戸袋です。
施工後 工事を終えた雨戸・戸袋です。

軒天

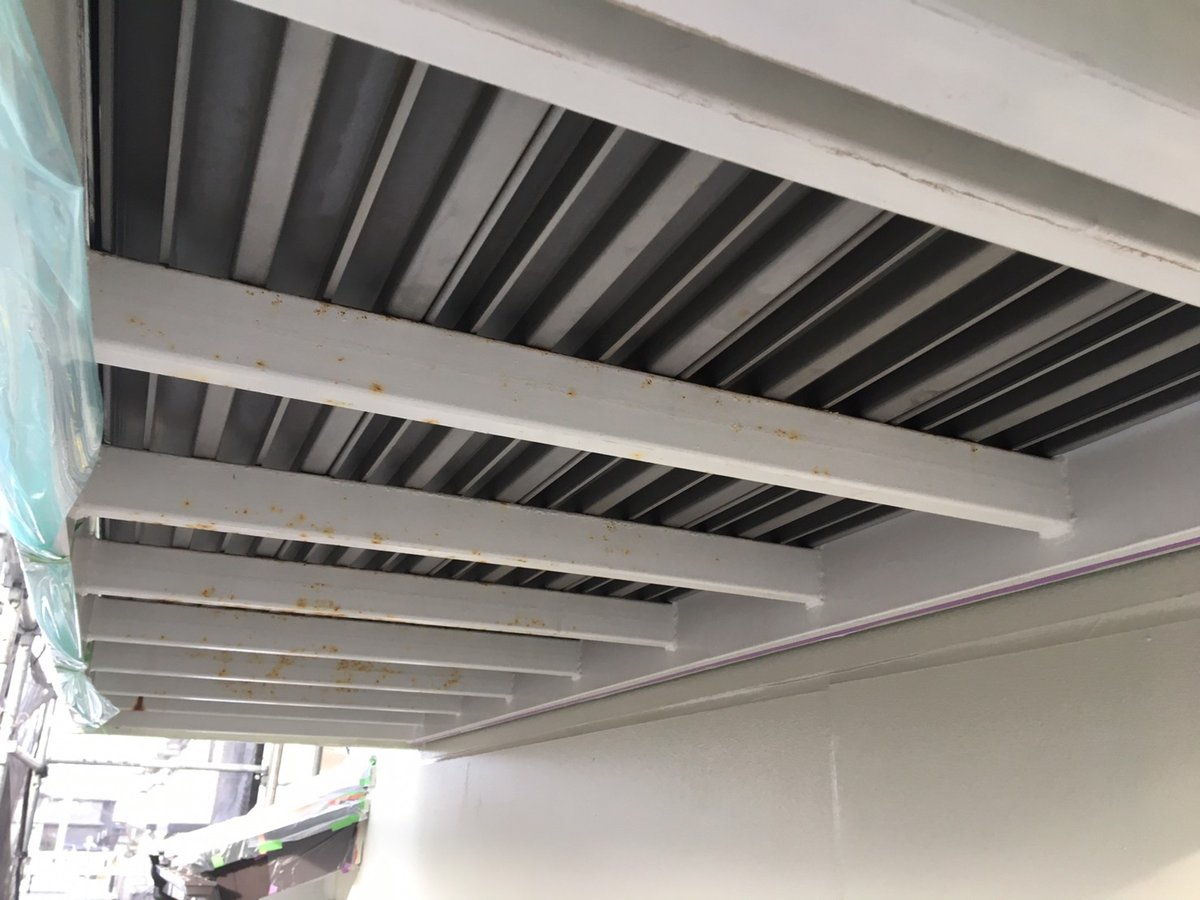

施工前 工事前の軒天です。
施工前 工事前の軒天です。

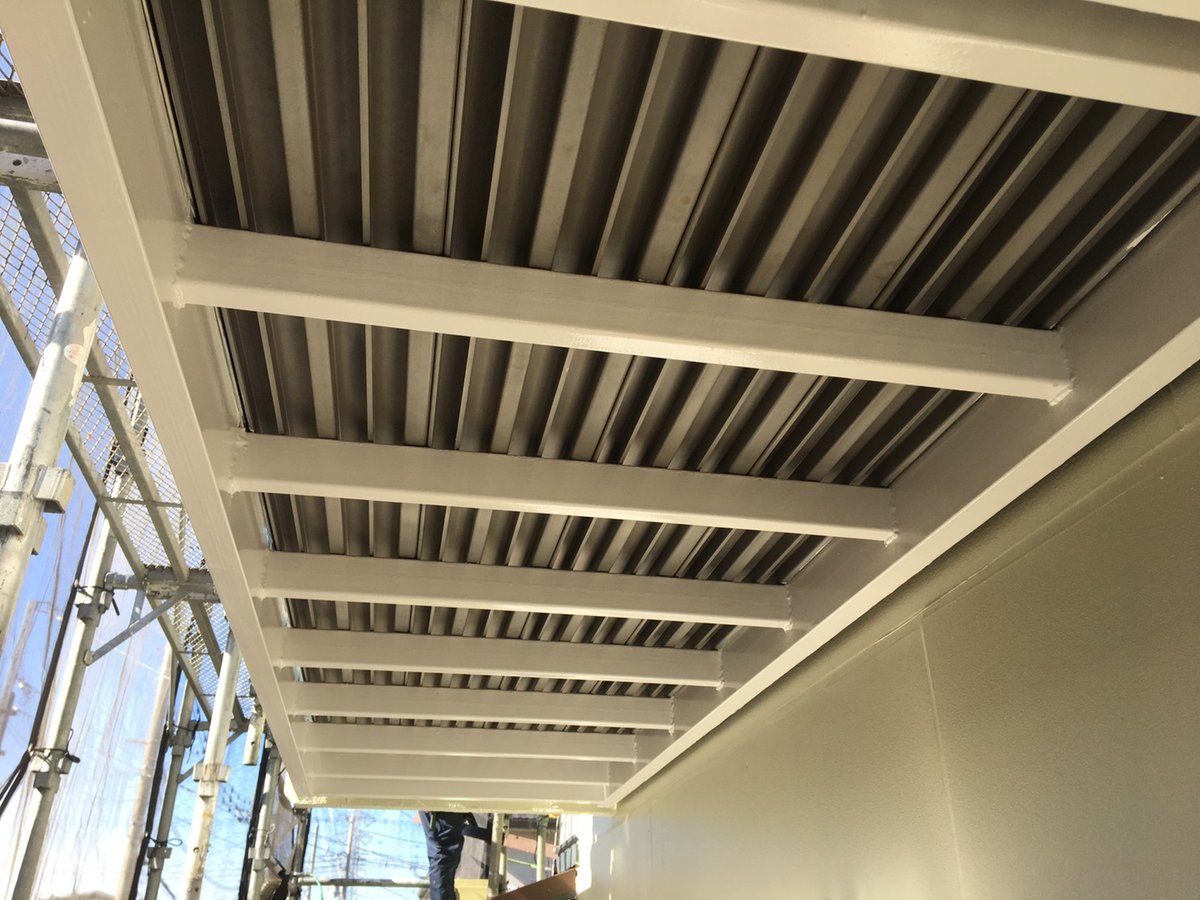

施工後 工事を終えた軒天です。
施工後 工事を終えた軒天です。

工事のようす(職人の日報より)

ベランダ床高圧洗浄

ベランダの高圧洗浄です。汚れ・コケ・チョーキングの粉を水圧で洗い落とします。ここを省くと、どんな塗料でも数年で剥がれます。ベランダの床は雨が溜まりやすく、防水層の傷みが漏水につながります。(1月7日)
ベランダの高圧洗浄です。汚れ・コケ・チョーキングの粉を水圧で洗い落とします。ここを省くと、どんな塗料でも数年で剥がれます。ベランダの床は雨が溜まりやすく、防水層の傷みが漏水につながります。(1月7日)

鉄部ケレン

ケレン(下地処理)です。浮いた古い塗膜や錆を落とし、表面をざらつかせて塗料が食いつく下地をつくります。(1月13日)
ケレン(下地処理)です。浮いた古い塗膜や錆を落とし、表面をざらつかせて塗料が食いつく下地をつくります。(1月13日)

養生

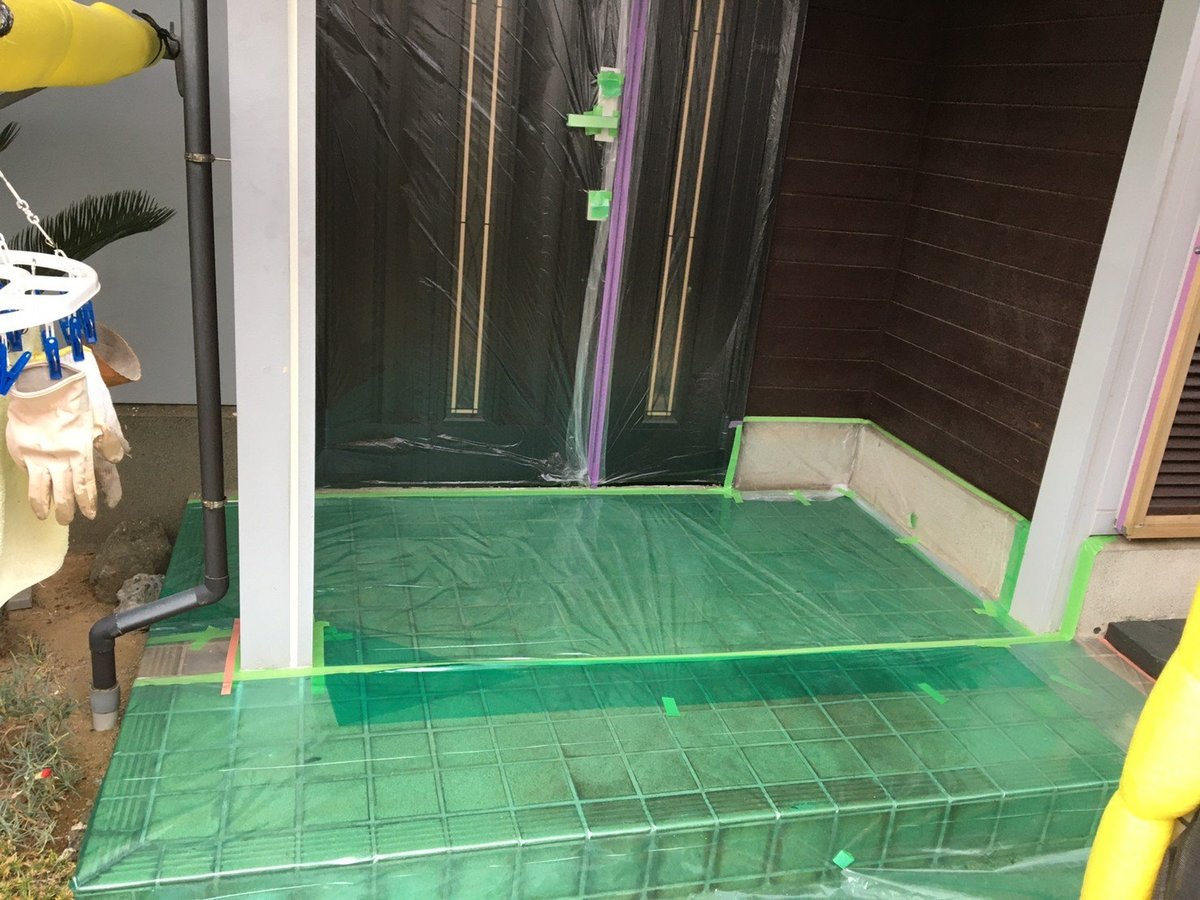

養生です。塗らない場所をビニールとテープで覆います。窓や床を汚さず、境目をまっすぐ出すための段取りです。(1月11日)
養生です。塗らない場所をビニールとテープで覆います。窓や床を汚さず、境目をまっすぐ出すための段取りです。(1月11日)

ルーフィング施工

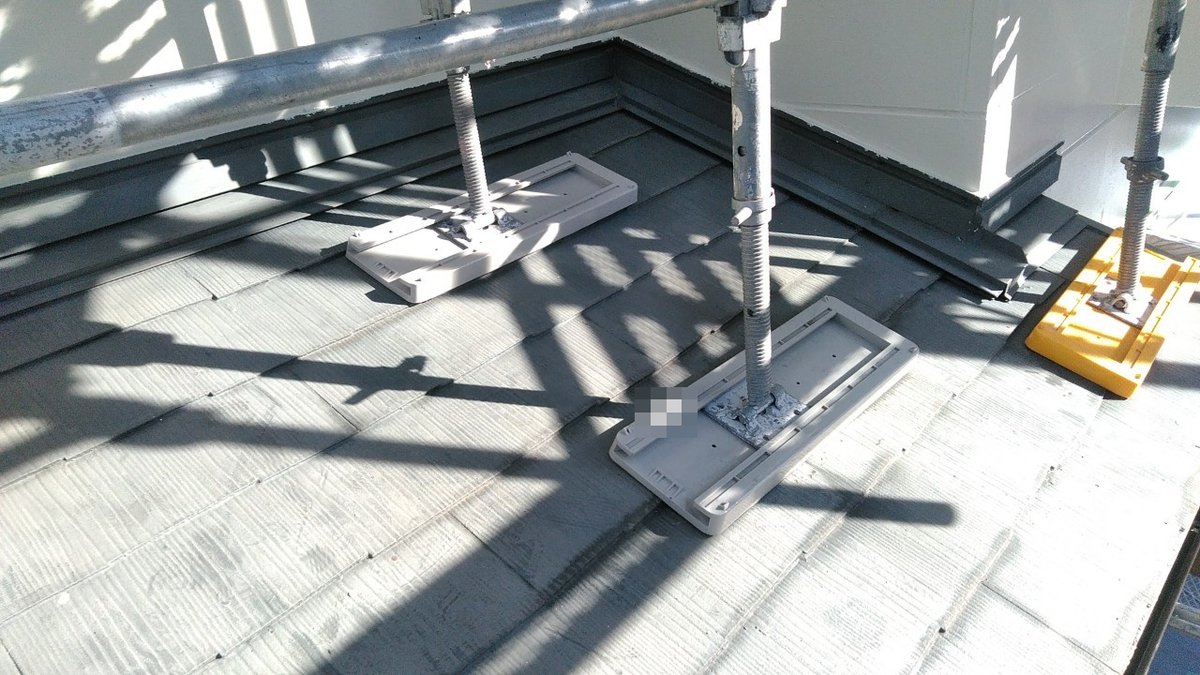

防水シート貼りです。屋根カバー工法では、既存の屋根の上に防水シートを敷き詰めます。雨を実際に止めているのはこの層です。(1月19日)
防水シート貼りです。屋根カバー工法では、既存の屋根の上に防水シートを敷き詰めます。雨を実際に止めているのはこの層です。(1月19日)

下屋根本体取り付け

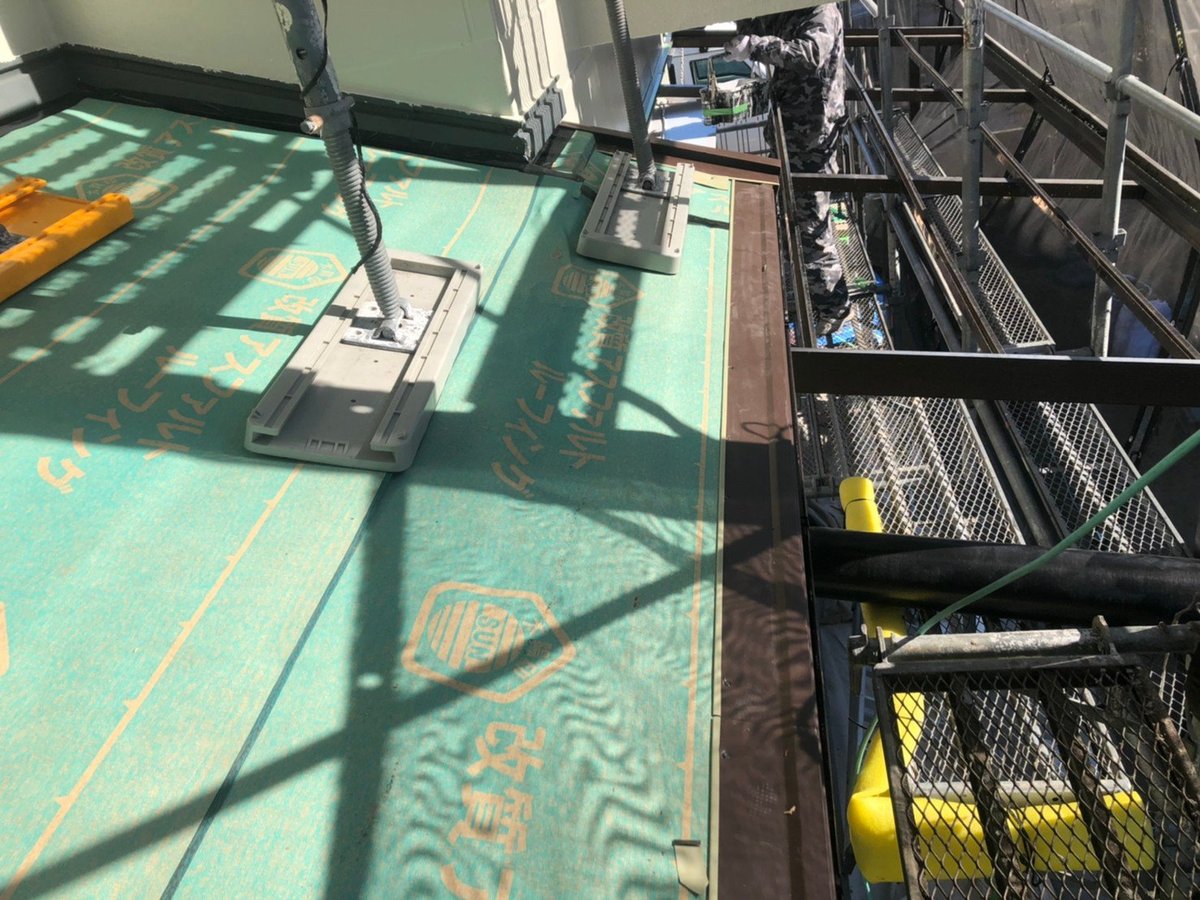

下屋根の屋根材の施工です。既存の屋根の上に新しい屋根材を重ね葺きします。軽い金属屋根なので建物への負担が少なく、解体で出る廃材もありません。1階の屋根は外壁との取り合いがあり、雨水が回りやすい部分です。(1月20日)
下屋根の屋根材の施工です。既存の屋根の上に新しい屋根材を重ね葺きします。軽い金属屋根なので建物への負担が少なく、解体で出る廃材もありません。1階の屋根は外壁との取り合いがあり、雨水が回りやすい部分です。(1月20日)

棟板金取り付け

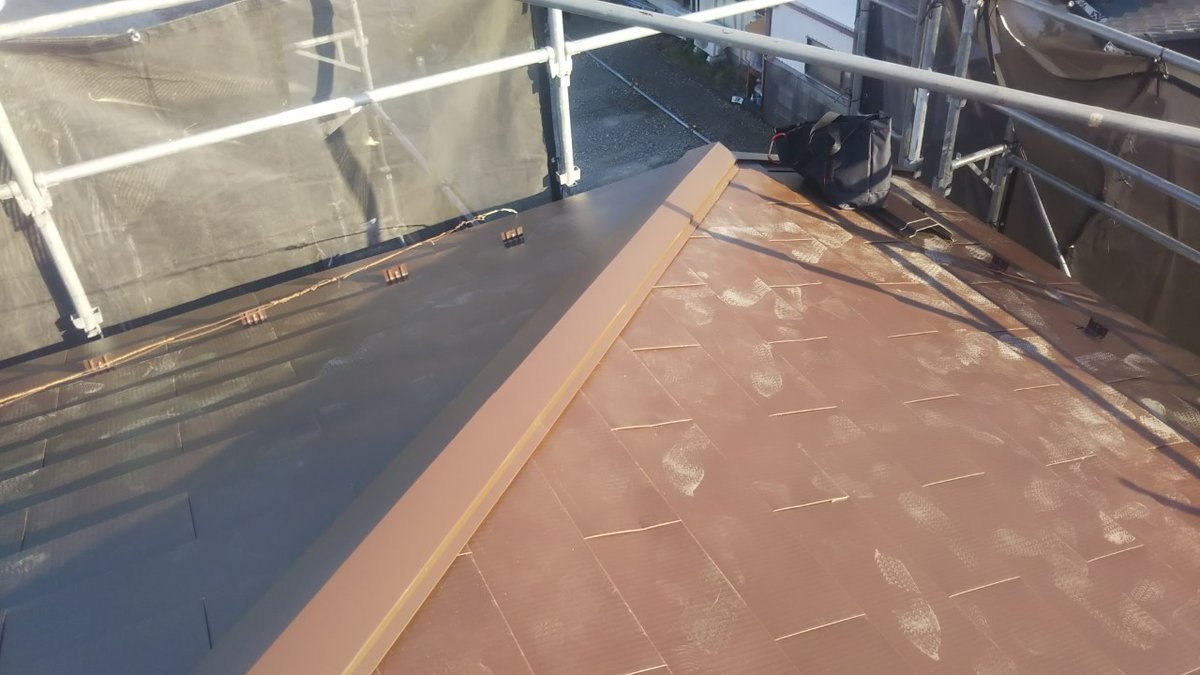

棟板金まわりの施工です。屋根の頂点に下地と板金を取り付け、接合部をふさぎます。風で飛ばないよう固定する部分です。屋根の頂上の板金は、風と熱で浮きや錆が出やすい部分です。(1月21日)
棟板金まわりの施工です。屋根の頂点に下地と板金を取り付け、接合部をふさぎます。風で飛ばないよう固定する部分です。屋根の頂上の板金は、風と熱で浮きや錆が出やすい部分です。(1月21日)

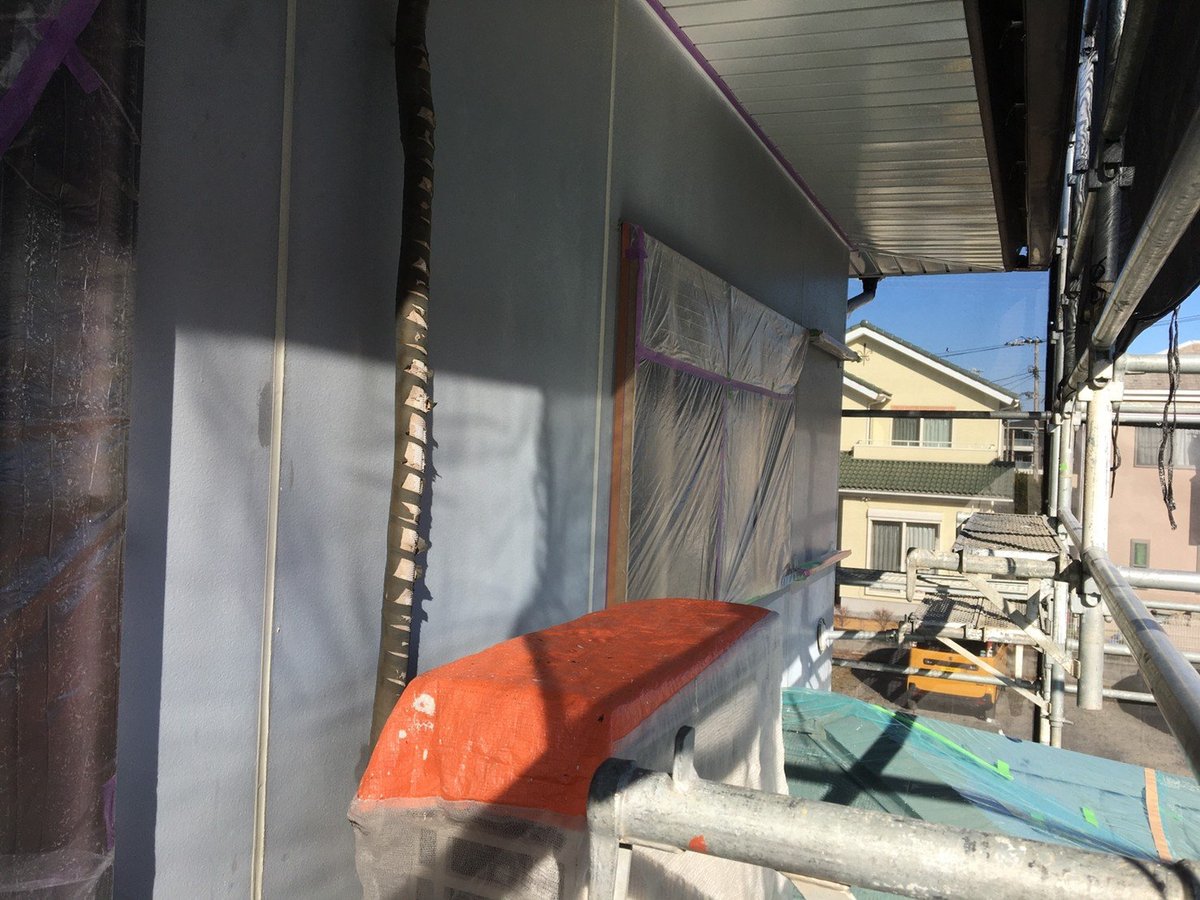

外壁下塗り

外壁の下塗りです。下地への吸い込みを止め、仕上げ塗料の密着を高める1層目です。(1月14日)
外壁の下塗りです。下地への吸い込みを止め、仕上げ塗料の密着を高める1層目です。(1月14日)

外壁上塗り

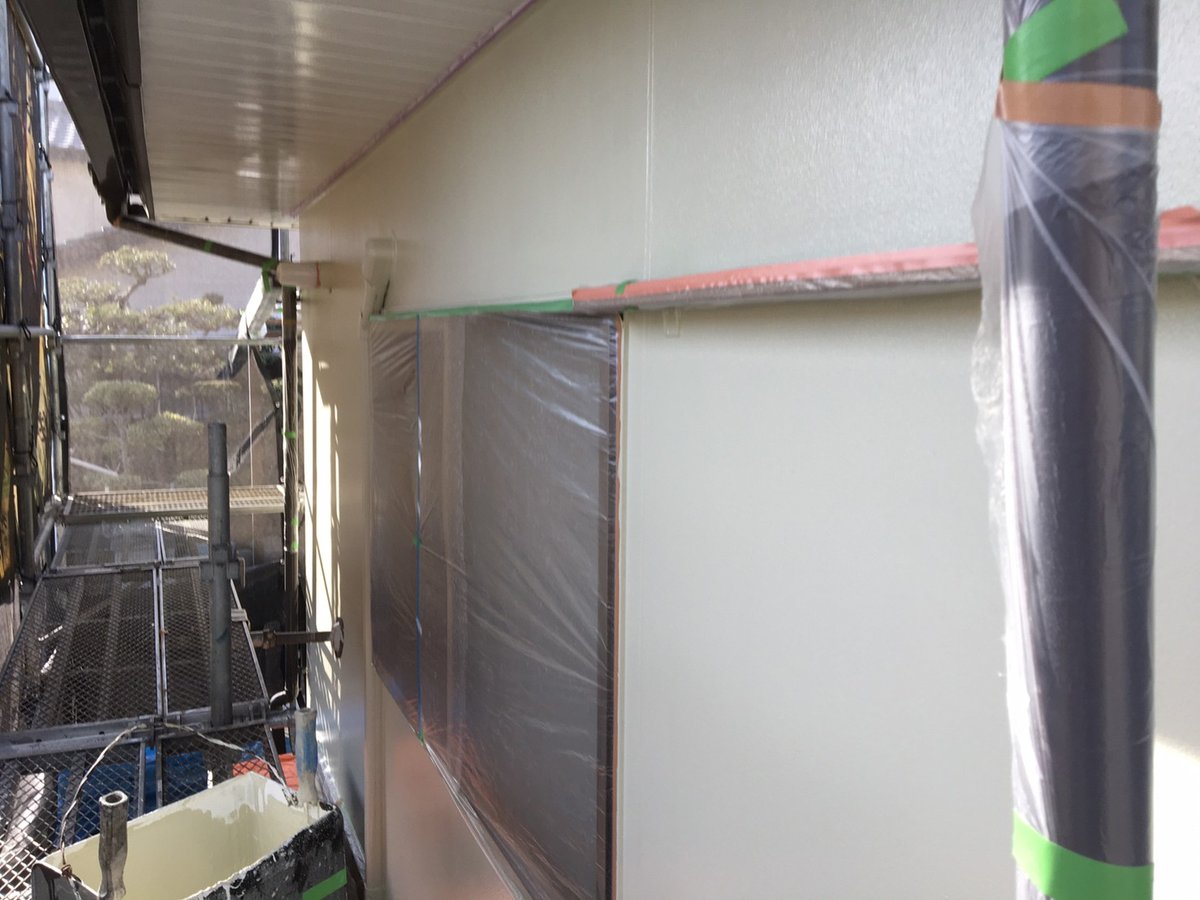

外壁の上塗り(仕上げ)です。仕上げ塗料を2回重ねた、その2回目です。決められた量を2回に分けて塗ることで膜の厚みが出ます。色と艶が決まり、紫外線から建物を守る層になります。(1月16日)
外壁の上塗り(仕上げ)です。仕上げ塗料を2回重ねた、その2回目です。決められた量を2回に分けて塗ることで膜の厚みが出ます。色と艶が決まり、紫外線から建物を守る層になります。(1月16日)

雨戸上塗り

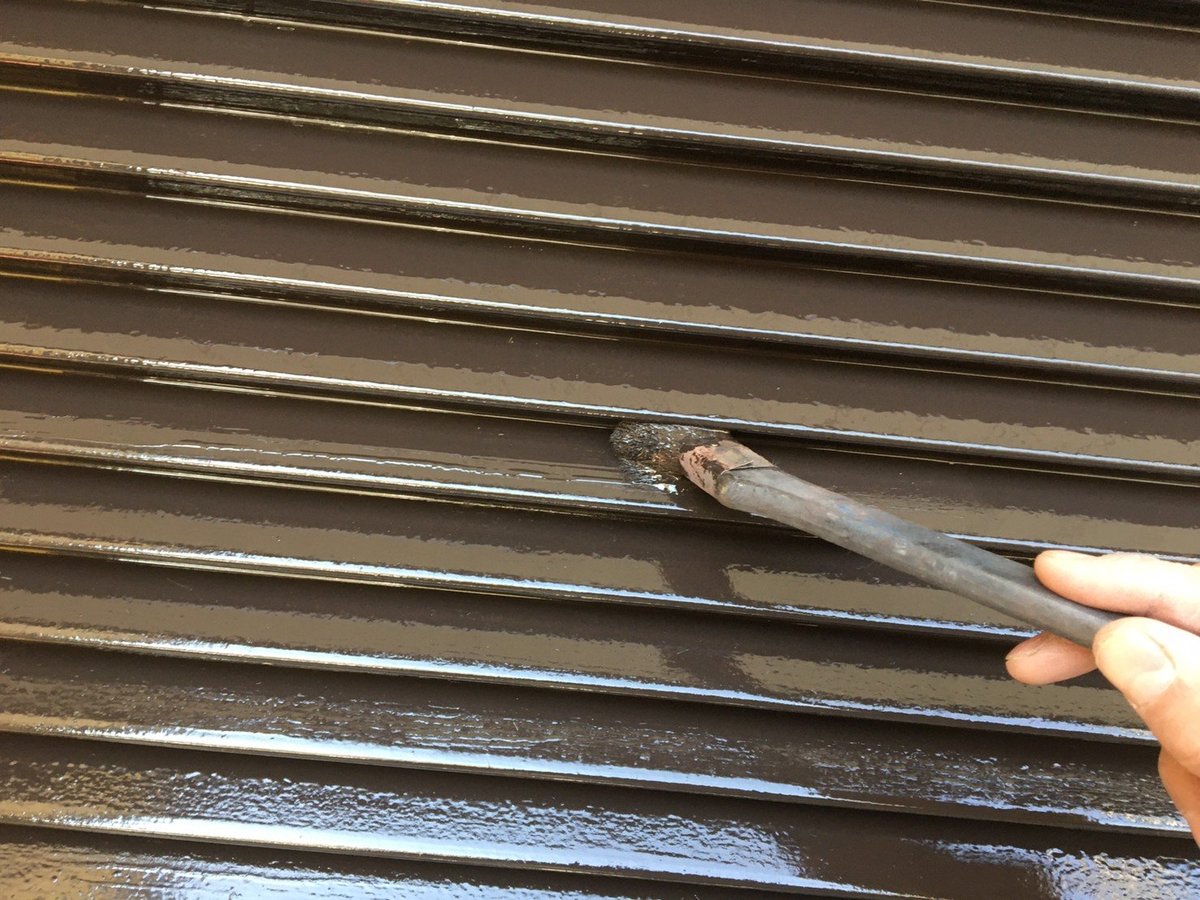

雨戸の上塗り(仕上げ)です。仕上げ塗料を2回重ねた、その2回目です。決められた量を2回に分けて塗ることで膜の厚みが出ます。色と艶が決まり、紫外線から建物を守る層になります。鉄部なので、錆を止めてから仕上げます。(1月21日)
雨戸の上塗り(仕上げ)です。仕上げ塗料を2回重ねた、その2回目です。決められた量を2回に分けて塗ることで膜の厚みが出ます。色と艶が決まり、紫外線から建物を守る層になります。鉄部なので、錆を止めてから仕上げます。(1月21日)

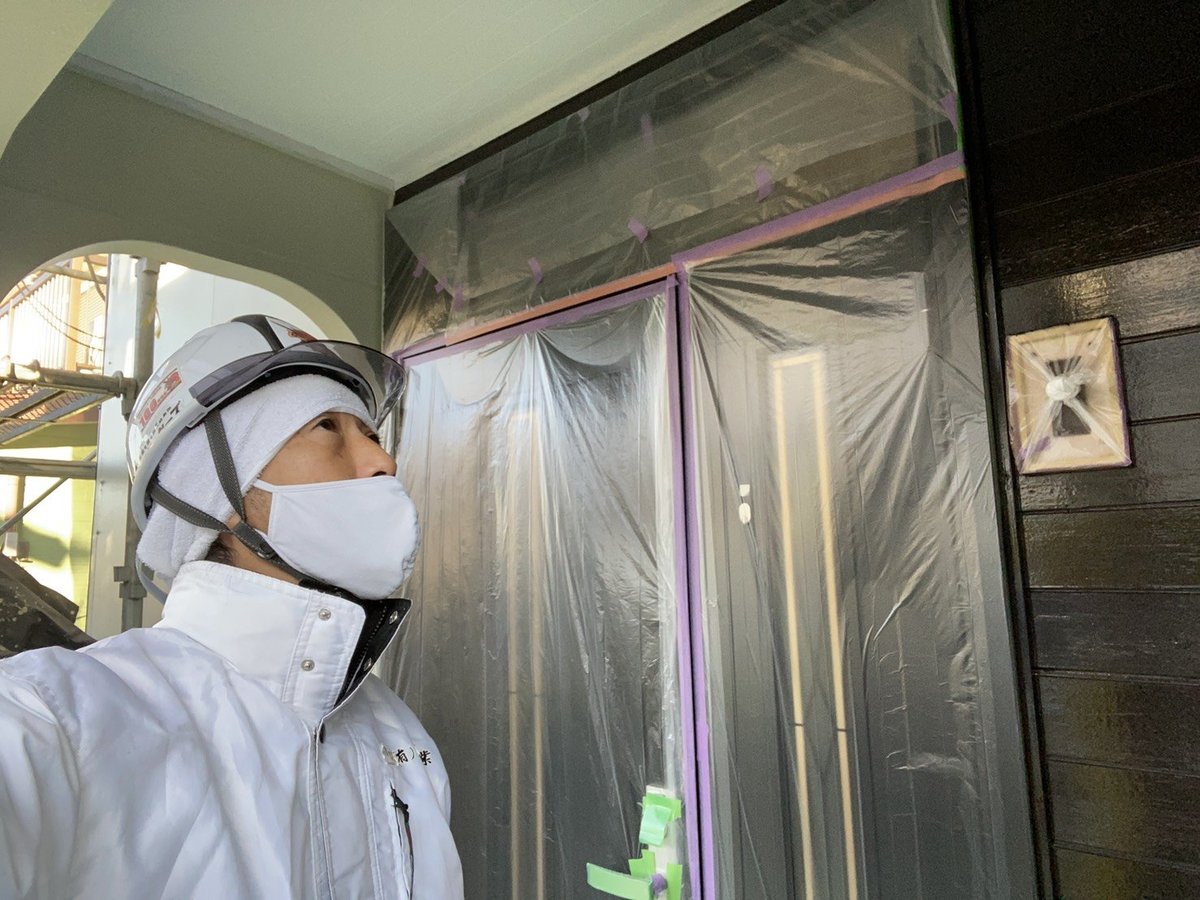

親方完了チェック

完了チェックです。足場があるうちに、塗り残し・かすれ・付着がないか職長が全面を見て回ります。(1月19日)
完了チェックです。足場があるうちに、塗り残し・かすれ・付着がないか職長が全面を見て回ります。(1月19日)

工事の流れ

足場組み→高圧洗浄→下地補修・ケレン→コーキング工事→養生→軒天塗装→外壁下塗り→外壁中塗り→外壁上塗り→屋根工事→付帯部塗装→手直し・清掃→足場解体。

工期は2021-01-06から2021-01-29、実働18日です。日にちは日報の実働日から数えています。
